咬定目标不放松——二公司望安项目施工大干纪实

        虽然时值冬日,但在贵州省西南部册亨县的崇山峻岭中,依然能够听到发电机、挖掘机、装载机发出的巨大的轰鸣和劳动的号子声,他们就是活跃在大山深处的工程人,中铁航空港集团二公司望安高速公路的建设者。
        望安高速公路是贵州省规划中的“六横七纵”高速公路网中的第六横(余庆至安龙)中的一段,起点位于望谟县城平洞,终点在巧马镇,通过巧马枢纽互通与汕昆高速公路相接,全长68.34公里。建成后的望安高速公路,对进一步改善黔西南州交通状况和投资环境,增强区域经济的综合竞争力,具有十分重大的意义。
        由二公司承建、全长13.2公里的望安高速路WASGZ合同段,地处黔西南州册亨县,是少数民族布依族的集中居住地。由于工程规模大、地质条件复杂、雨季时间长、施工组织难度大等原因,致使施工进度相对滞后。面对业主划定的年底通车目标,建设者们不畏艰难,开展了一场比管理、比速度、比韧劲、比作风的建设攻坚战。
上下协调勤沟通 推进征迁促开工         二公司所承担的施工管段,沿线都是布依族村寨,语言沟通存在较大障碍,当地布依族人使用黔南土语,中年以上当地人基本听不懂,更讲不好普通话,这就给协调工作带来诸多不便,往往将简单的事变复杂,沟通费时、费力。另外,布依族的民风彪悍,经过长期的变迁有其自身的风俗人情,工作中,既要尊重当地生活习俗,又要及时推进征地拆迁工作。加之工程线路长、地质不稳定,导致征地拆迁工作任务量大,持续时间长。为了尽快解决问题,项目党支部书记带领协调人员,辗转油迈乡、岩架镇的4个村落、11个自然村,先后对203户人家进行房屋取证工作,同时积极与当地政府沟通,既尊重了当地少数民族习俗,又及时推进了征地拆迁,为顺利开工打下了良好基础。
三严三实”转作风  真抓实干做表率         望安项目是二公司的重难点项目,为了在施工生产中充分发挥党组织的战斗堡垒和党员先锋模范作用,公司党委将“三严三实”教育活动与推进望安项目施工生产进度有机结合。大干期间,公司党委多次在望安项目开展“三严三实”专题教育,并将“三严三实”第一专题中心组学习会议安排在望安项目部召开,公司领导班子成员全部到场参会。通过集中学习交流,统一思想、提升素质,形成了步调一致干工作的良好氛围。
        针对望安项目抢工的实际和存在的问题,公司班子多次召开专题会议,研究久决不下的难题。多位公司领导常驻现场,提振了施工生产一线职工的战斗力、凝聚力。各层级负责人分区包干、跟班作业、现场协调,逐步掀起了施工会战的高潮。

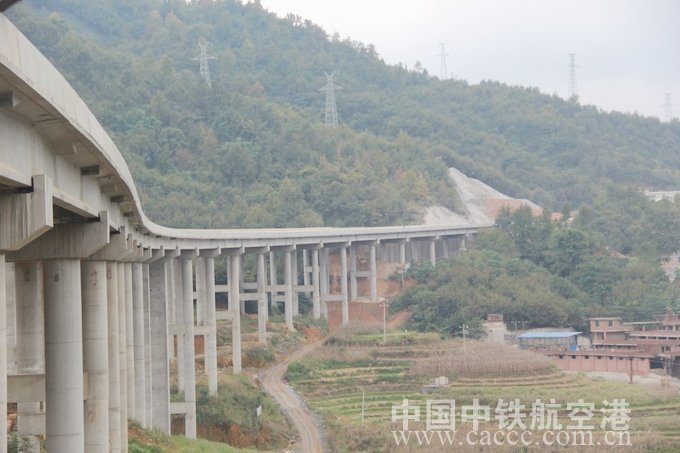

咬定工期目标 展开百日攻坚         随着通车工期目标一天天的逼近,望安项目剩余任务量十分繁重,大量路基尚未交验,上新寨1号大桥桥梁尚未架通,大量附属工程尚未全面铺开,特别是K33+162~K33+600段分离式路基、岩架互通更是难啃的硬骨头。摆在建设者们面前的是一场比管理、比速度、比韧劲、比作风的建设攻坚战。
        7月3日,望安项目部举行了“大干一百天”劳动竞赛启动仪式,全面吹响了施工大干的集结号。
        大干正酣,然而贵州的天气却不作美,不期而至的大雨经常会扰乱整个项目施工的步伐,每次滂沱大雨过后,职工们又顶着烈日,穿着短裤,拿着水桶和脸盆把涵洞、桥梁、梁场积水迅速清除,又开始了施工。几个月下来,大家身上都掉了十多斤肉,皮肤更是晒得黝黑。
        项目部管理人员将压力转变成动力。为加强盯控,他们搬到了工地现场,吃住在工地,就连每天的碰头会也挪到了简易工棚。项目部负责人是项目所有管理人员中压力最大的,既要研究制定并落实施工计划,又要协调好内外关系。大干期间,他平均每天休息不到6小时,长年奔波在全线13公里的管段上,工地上随时都能看到他瘦弱的身影。
        一分耕耘一分收获。大干期间,二分部完成产值18537万元,月平均完成产值6100余万元,创造了二公司单月完成产值新高。8月24日,全线桥梁下部结构施工全部完成。9月21日,全线1433片T梁全部预制完成。10月18日,随着乐尚大桥最后一片T梁完成架设,全线左幅贯通。10月31日,管段内所有路基完成交验,最终扭转望安项目二分部施工相对滞后的被动局面。
        项目全体参建干部职工,经历了一个个不眠之夜,打赢了一场又一场攻坚战,为望安高速公路建设做出贡献,为中铁航空港赢得了信誉,树立了良好形象。(二公司)
