为深入贯彻落实股份公司和集团公司关于统筹推进疫情防控和复工复产的决策部署,取得疫情防控和生产经营“双胜利”,自“大干100天”专项劳动竞赛开展以来,五公司金甬铁路项目党政工团迅速响应,统一部署,统筹推进,精细组织,精准发力,结合“五保一树”主题实践活动,充分发挥党建促生产、党建带群团作用,切实落实好劳动竞赛各项要求,现场施工生产步入“快车道”,完成了多项重大工程节点;在保安全保质量的前提下,完成年度产值计划的62%,期间,荣获上海铁路局杭州枢纽指挥部上半年信用评价全线第一名。
广动员精部署 多举措抓进度
为确保专项劳动竞赛工作落到实处,项目部利用生产交班会早点名的方式,向广大职工宣贯、传达文件要求,组织学习专项劳动竞赛视频会精神,让职工深刻认识到劳动竞赛的重要性、紧迫性和艰巨性,确保复工复产、复工达产、达产超产。
项目部成立了劳动竞赛领导小组,明确各自职责,逐层抓好各项组织工作,制定方案计划,细化目标任务,强化过程监督,加强检查指导,加大考核奖惩,制定了全员参与的管理体系,根据项目实际情况,形成部门之间、工区之间、班组之间、重点难点关键点工程之间的全面竞赛,实现竞赛活动的全覆盖,进一步激发员工的大干热情。

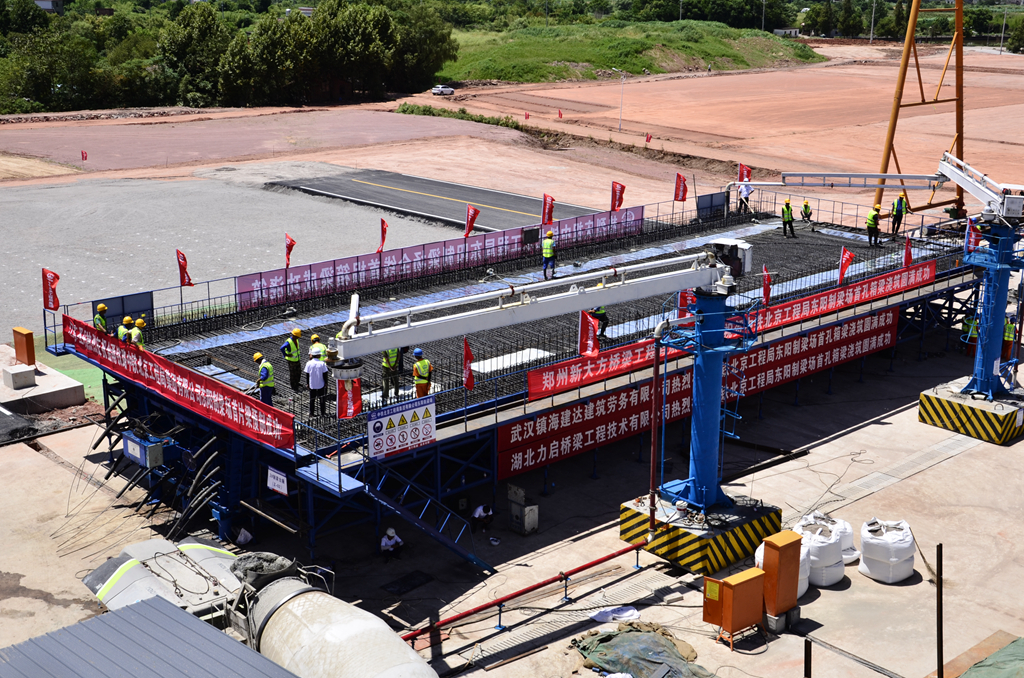

截止8月30日,项目部开累完成产值32627万元,占总产值计划185082万元的17.63%,完成年度计划的62%。6月13日,东阳制梁场龙门吊完成拼装;6月24日,梁场拌合站通过验收;6月30日,梁场驻地前电线改迁完成;7月10日,尚武村隧道进口首次爆破顺利完成,尚武村隧道三个洞口全部进洞施工;7月19日,跨金甬高速特大桥10号墩墩身浇筑完成;8月3日,全线首榀箱梁成功浇筑。
强管控保安全 多举措促生产
项目部严格落实疫情防控和复工复产各项要求,统筹推进各项工作,加强安全风险管控。自劳动竞赛开展以来,项目部迅速行动,相继开展了聚焦“保平安”、争当安全生产的守护者系列活动,为施工大干保驾护航。同时,对新进场人员加强三级安全教育,开展每日安全巡检、班前安全讲话、每月安全生产例会,成立了青年安全生产监督岗、加强群安员队伍建设,全面落实企业安全生产的主体责任,确保安全生产无死角。
6月1日,项目部开展“安全生产月”活动启动仪式,项目全体职工进行集体宣誓并签名,观看了警示教育片《消灭隐患严守红线》。6月15日,项目部组织开展了以“消除事故隐患,筑牢安全防线”为主题的“隧道坍塌应急演练”及现场观摩活动,进一步增强员工的防范意识和自救能力,熟练掌握事故上报和应急处置程序。
抓党建带群团 多举措提干劲
项目部结合施工生产实际将劳动竞赛与作风建设、党建工作紧密结合起来,持续开展现场思想政治教育和“主题党日”活动,增强党员干部担当意识,充分发挥战斗堡垒作用,党员干部勇于担当,率先垂范,在各项活动中积极发挥带头作用。针对重大工程节点及优秀职工事迹,做好宣传工作,营造向先进学习的浓厚氛围。金甬三分部职工李国成被评为“中国中铁优秀共产党员”,项目部联合新华网制作了先进事迹短片,大力做好典型事迹宣传,发挥先进典型激励作用。
6月10日,项目部承办了五公司首届群安员、班组长、青安岗技能竞赛,以此促学,提高技术人员实战水平;7月,开展了“防洪防汛 党员先行”主题党日活动,组织2020年二季度综合考评表彰大会,带领职工到横店长征纪念馆感悟老一辈革命家抛头颅洒热血的革命精神,提振大干士气。(作者:刘信星、周佩 编辑:申阳)
金甬铁路全线首榀箱梁完成浇筑
