11月24日,随着右幅11-3预制T梁顺利、安全、精准落位,炉慈高速TJ3标项目崔家井1号桥下穿110KV高压线架梁施工任务顺利完成。
崔家井1号桥桥长446米,第11跨与雁池至竹高变110KV高压线45度交叉,架梁施工中,架桥机与高压线最低点仅50公分,存在重大安全风险。对此,项目部根据施工组织计划,提前一年与常德市国家电网等外部单位积极沟通协调,过程动态调整,最终明确停电检修时间为11月22日至24日。为充分利用这来之不易的停电时间,项目部成立专项施工领导小组多次到现场勘察,召开方案讨论会,明确了“先架左幅,调头架右幅”“三天架五跨、72小时架完25片T梁”的施工计划。

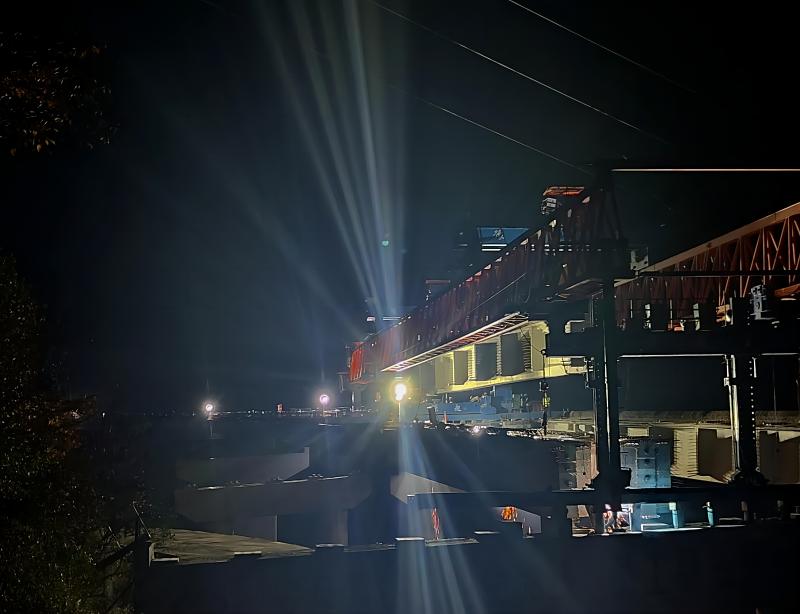

施工过程中,项目层层压实安全与质量管控责任,从工序衔接、材料保障、设备选型等方面入手,精心编制专项施工方案,强化交底工作,加大监管力度。在现场夜间低温的施工环境下,项目部设立施工现场督导点,领导班子24小时带班值守,技术人员责任到人,安全人员责任到岗,经过72小时的连续奋战,顺利完成下穿110KV高压线施工任务,获得业主、监理等多方一致肯定。
下一步,炉慈项目将继续发扬“能打仗、打硬仗”的拼搏精神,高质量打造炉慈精品工程,为年度施工任务目标全力冲刺。(作者:卫玉龙 编辑:史佯平)
