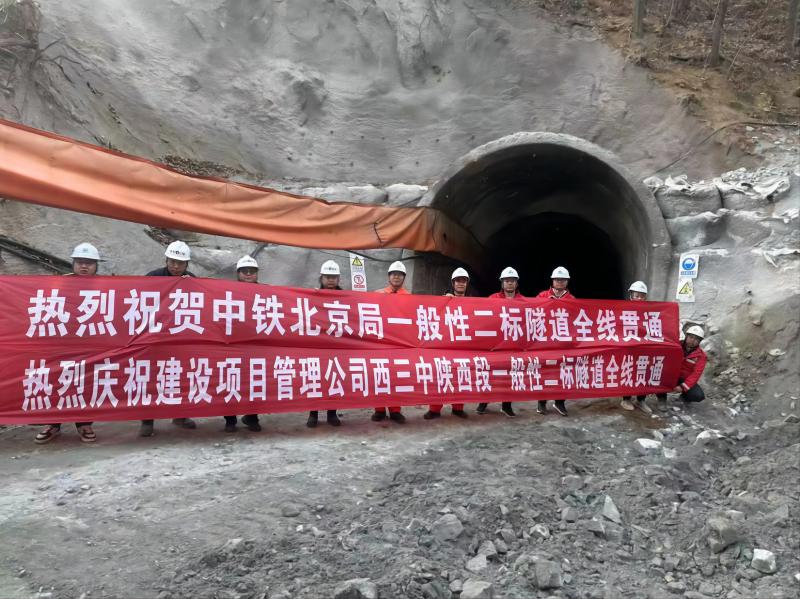

西气东输三线中段陕西段二期二标隧道全部贯通

11月28日,西气东输三线中段陕西段二期二标项目小杨峪隧道顺利贯通。至此,标段总长12.205公里的14条隧道全部贯通。

小杨峪隧道洞口地形陡峭,洞身围岩整体较破碎,自稳能力差,安全风险高、施工难度大。在穿越富水断层破碎段时,项目采用全断面帷幕注浆措施,以改善围岩条件,封堵围岩裂隙,杜绝裂隙水。

自进场开工以来,项目部积极与业主、监理和设计单位等相关方进行沟通会商,科学制定工期计划,统筹安排各工种人员、机械和材料,高标准、严要求组织施工。施工过程中,遵循“短进尺、少扰动、强支护、勤量测”原则,开挖中视围岩情况缩短开挖进尺,部分地段采取台阶法分部开挖施工,以减少对围岩的扰动;严格实施综合地质超前预测预报,以确保隧道安全施工。施工管段位于秦岭腹地,项目部认真贯彻绿色发展理念,编制环保施工方案,加强对关键区域的生态环境监测,采取多项措施推进绿色环保施工,让绿水青山更有底色。经过488天的奋战,二标隧道全部贯通。

据悉,西三中陕西段管道建成投产后,将实现西部资源和东部天然气市场有效连接,进一步完善我国中东部地区天然气管网布局,提高天然气调配供应灵活性,为沿线地区的能源供应、经济发展和环境改善提供重要保障,助力“十四五”期间构建天然气管网“五纵五横”新格局。(作者:杨鹏君  编辑:史佯平)
